选择隆诚装修部分踩坑实录

基础信息

  • 房源:***小区A区*-*-****
  • 装修公司:隆诚
  • 关键日期:3 月 1 日开始合同签订相关节点;4 月 19 日进入开工阶段
  • 施工范围:水电改造、地暖与防水、推拉门、木工吊顶、瓷砖铺贴等阶段,时间线仅保留阶段起止和关键节点

装修时间线

  • 3 月 1 日—4 月 17 日|合同签订:从第一次考察、预签到正签合同。
  • 4 月 19 日—4 月 30 日|开工:完成成品保护、开工仪式、装修许可证办理,以及打拆新建验收。
  • 5 月 6 日—6 月 1 日|水电改造:从水电交底、报价签约、开槽施工,到与木工吊顶一并完成现场验收。
  • 5 月 27 日—6 月 1 日|木工吊顶:5 月 27 日现场验收,5 月 30 日开始吊顶施工,6 月 1 日完成整改复核后的现场验收。
  • 6 月 16 日—7 月 13 日|地暖与防水:完成地暖开槽、主管铺设、布管、回填找平,以及客厅、卧室防水、基层防水和闭水实验等节点。
  • 7 月 11 日—7 月 21 日|瓷砖铺贴:从地砖铺贴开始,到瓷砖铺贴阶段性完成;期间记录进场、施工、验收、勾缝及相关整改事项。

踩坑记录

详细的聊天记录后期单独公布,包括但不限于与设计师、项目经理等个人的聊天记录,在装修群、设计群等各个聊天群的所有聊天记录。

合同的不专业

合同没有使用专业合同章,提供的发票没有使用财务专用章。在我们的要求下才使用备案的相应专用章。

项目经理更换风波

设计效果图外包,使用图片代替,效果图完成度很低。装修效果图实例(点击图片查看实际VR效果):

/posts/life/cdloc-renovation-pitfalls/images/design-preview-01.jpg

/posts/life/cdloc-renovation-pitfalls/images/design-preview-02.jpg

项目管理责任边界不够清晰,仅负责安排施工。装修群建立后缺少说明,业主提出的问题没有人跟踪,鉴于开工那段时间的项目情况我们申请了更换项目经理,群客服难以发挥实际作用。

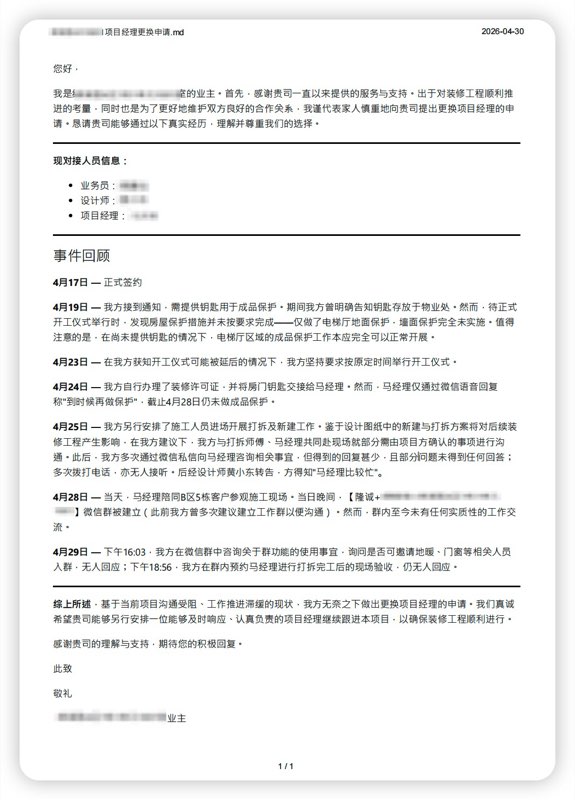

/posts/life/cdloc-renovation-pitfalls/images/project-manager-replacement-01.jpg

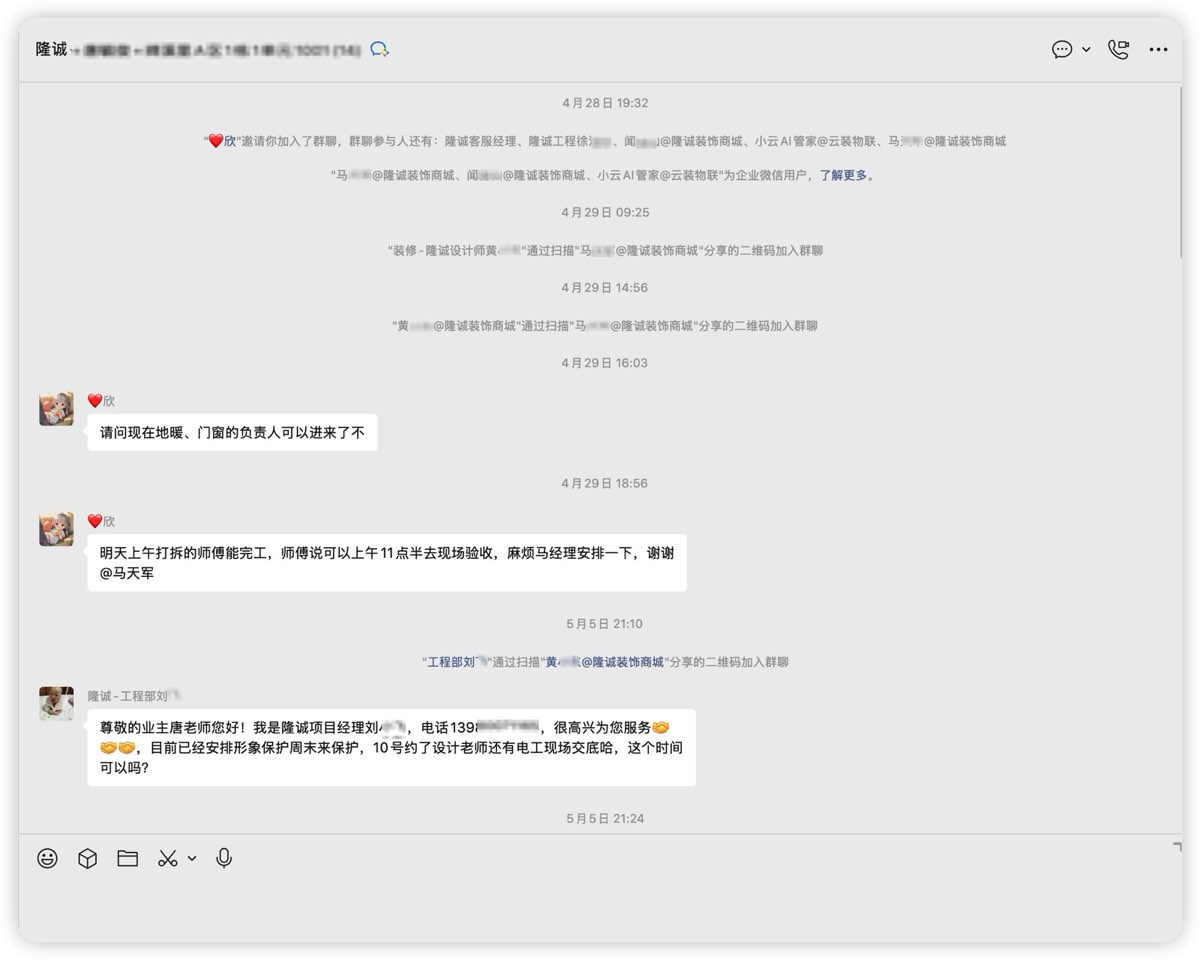

/posts/life/cdloc-renovation-pitfalls/images/group-chat-record-01.jpg

增项报价与私收

增项由项目经理按公司标准之上随意报价,部分实际由个人收取且不开票,涉及水电、防水、推拉门包边等项目。

作业不规范

全程没有通知材料验收,均是我们自行到现场通过摆放的物料以及建渣判断使用的材料(附图是贴砖师傅进场那天我与项目经理的聊天记录,他所说的确认是通过微信给我发了他们内部系统下单的截图)。 已经进入贴砖阶段,才安装便携式蹲便器,主卫内都有臭味。 防水未按施工要求晾干就进行后续工作,闭水实验未按要求进行72小时闭水,均在业主监督下才按照规定进行。 贴墙砖时没有使用瓷砖胶,项目方仍表示这不属于质量问题。

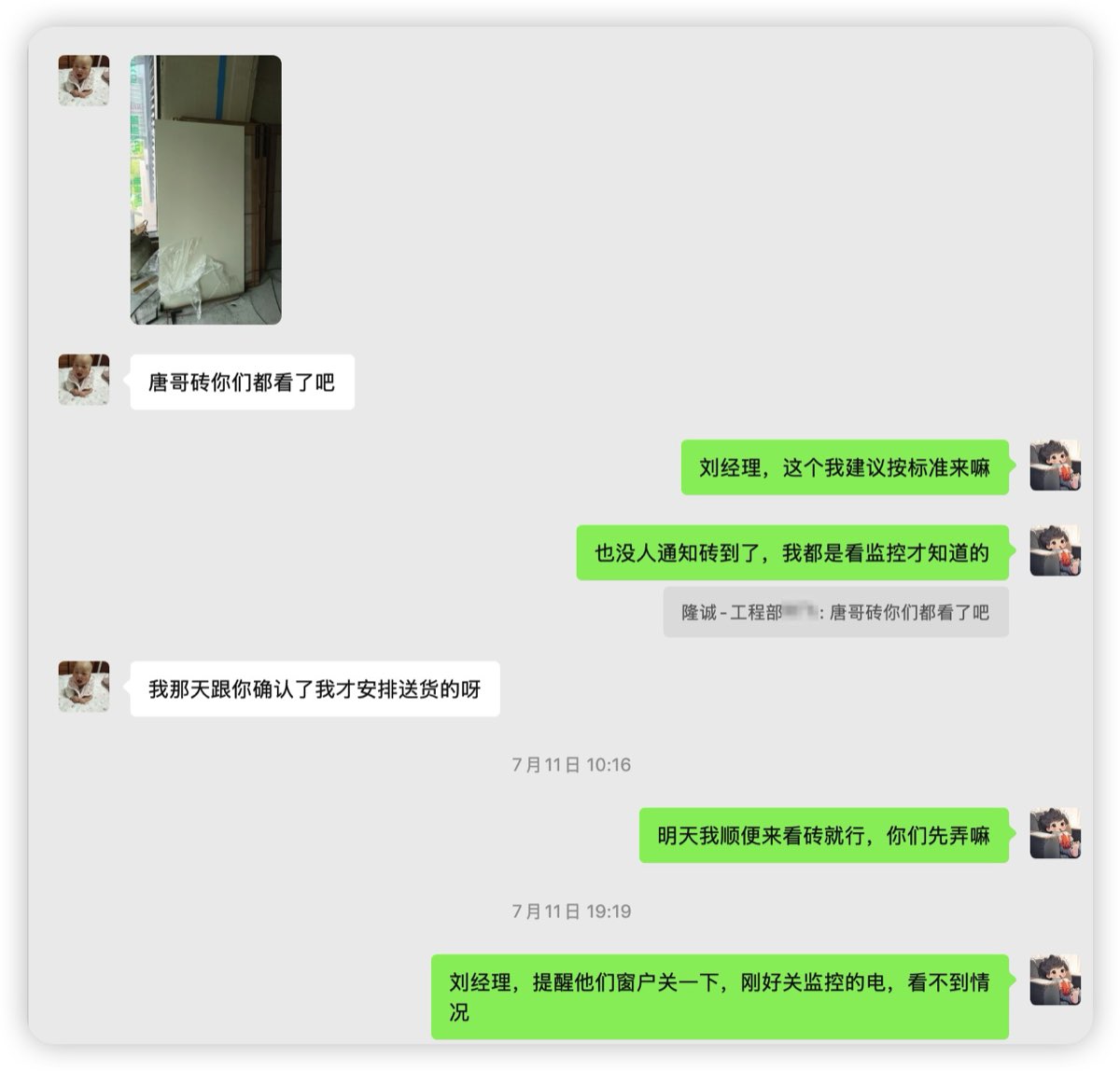

/posts/life/cdloc-renovation-pitfalls/images/material-inspection-notification-missing-01.jpg

蹲便器安装风波

最糟心的事情,多次因为这个事情晚上失眠。

作为整装公司,走一步看一步,在水电验收、地暖回填、卫生间防水和卫生间回填等关键节点均不考虑后续问题,在蹲便器安装时才发现无法安装,导致卫生间湿区必须抬高才能解决。详情见蹲便改造:下沉不够的困境

地暖回填材料变更

地暖回填最开始确认使用水泥、河沙、米石,实际执行时却采用了地暖专用回填砂浆。
