蹲便改造:下沉不够的困境
目录
背景
新居卫生间下沉高度仅 25 厘米。装修初期,这一先天条件并未引起重视。水电验收、防水施工和回填等工序依次完成,却始终无人提出蹲便器安装可能存在的问题。
直到贴砖前准备购买蹲便器时,才发现这个被忽视的关键问题:即便选择高度仅 18 厘米的超薄蹲便器,现有下沉深度仍无法满足正常安装要求。
问题分析
核心矛盾是:
卫生间原下沉高度 25 厘米,水电改造确定了蹲便器的最低点,瓷砖铺贴确定了蹲便器的最高点,由于全过程隆诚未有任何的考虑,导致在卫生间已经回填需要进行蹲便器采买的时候才发现无法安装。
这意味着,即使选择较薄的蹲便器,也无法在现有下沉空间内正常安装。问题主要出现在以下环节:
- 水电改造阶段没有确认蹲便器的安装条件。
- 防水施工前没有对蹲便器和排水管所需高度进行整体核算。
- 各工序交接时缺少统一的安装条件确认。
施工现状

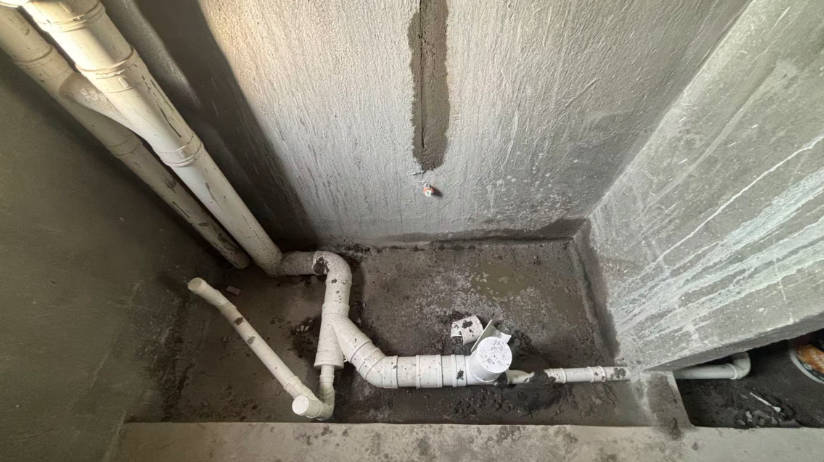

排水管布管

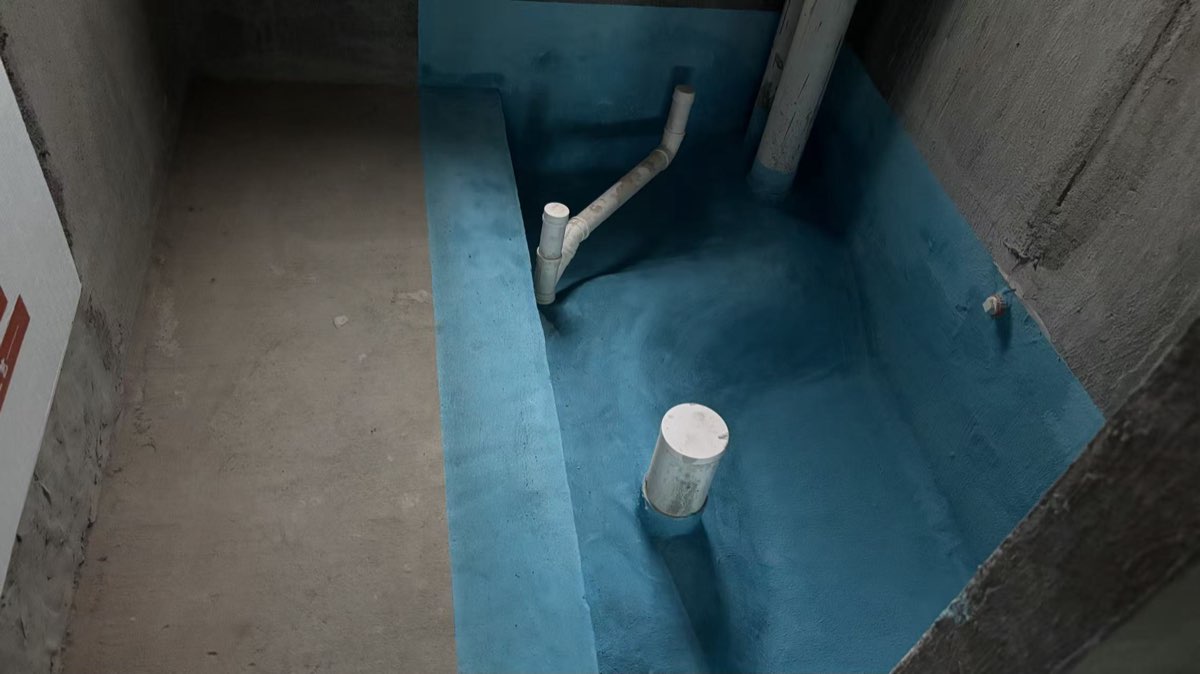

基层防水

与隆诚协商

发现问题后,我与隆诚项目经理持续沟通解决方案。沟通过程中,讨论了使用无存水弯蹲便器、改墙排、卫生间整体回填、破坏现有防水后改管等处理方向。

初步进展

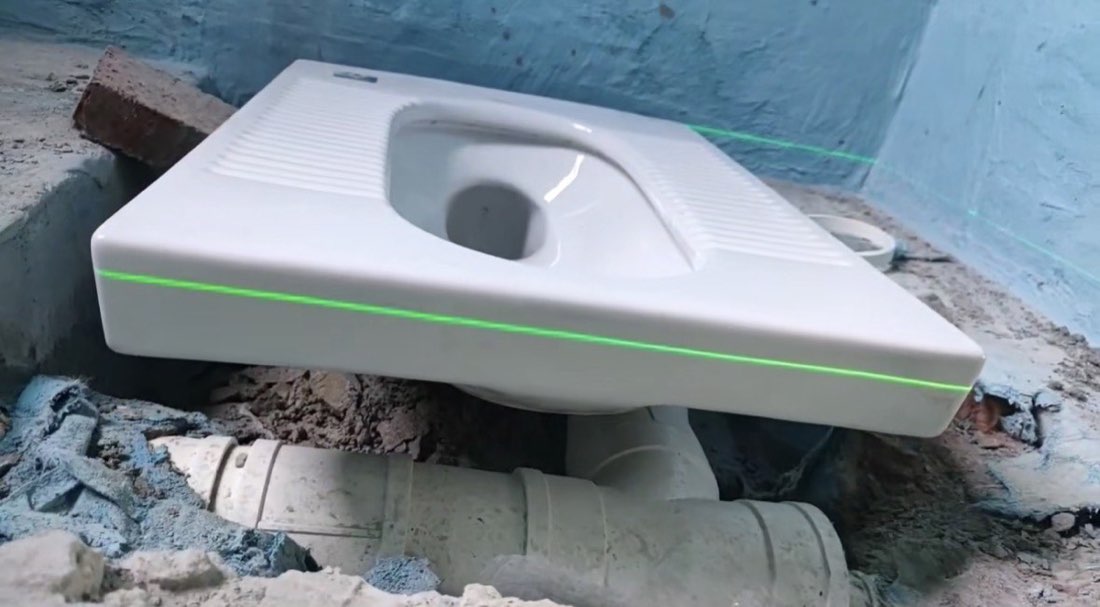

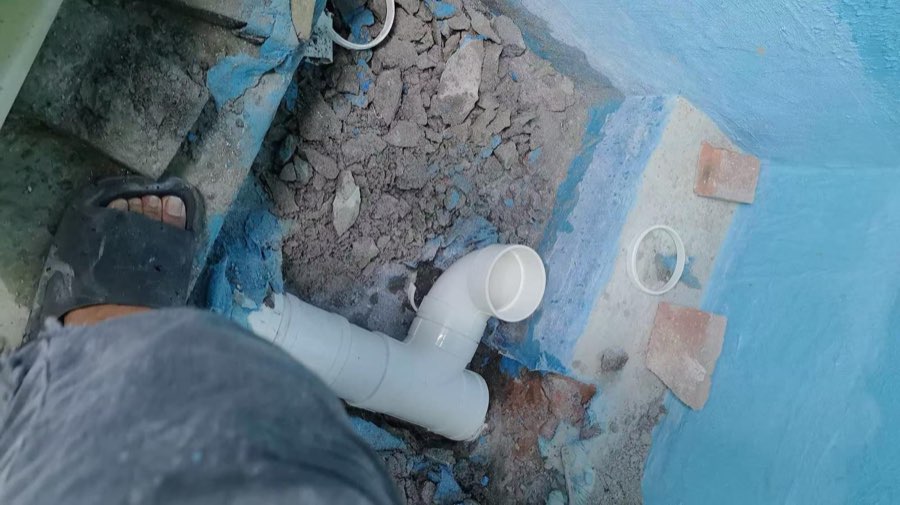

经项目经理和贴砖师傅确认,可以通过破坏现有防水局部改低排水管并配合购买恒洁 3032B 歪嘴蹲便器解决,但我考虑排水管局部改低可能导致后期排水不畅,改造排水管花费280,以改造之后的排水管为最低点,重新做防水,卫生间湿区抬高预计4公分解决。

相比于保持完成面统一但后期排水不畅,只能退而求其次抬高卫生间湿区,这不叫能接受,是被迫!!!
经验教训
- 确定使用蹲便器后,应在水电交底阶段确认产品型号、安装高度和排水方式。
- 防水施工前,应核对下沉高度、蹲便器高度以及排水管连接所需空间。
- 水电、防水、回填和贴砖等工序开始前,需要明确前后工序的安装条件。
- 隐蔽工程完成前,应将关键尺寸和施工方案留存为文字、照片或验收记录。
本文将根据装修进展持续更新。
